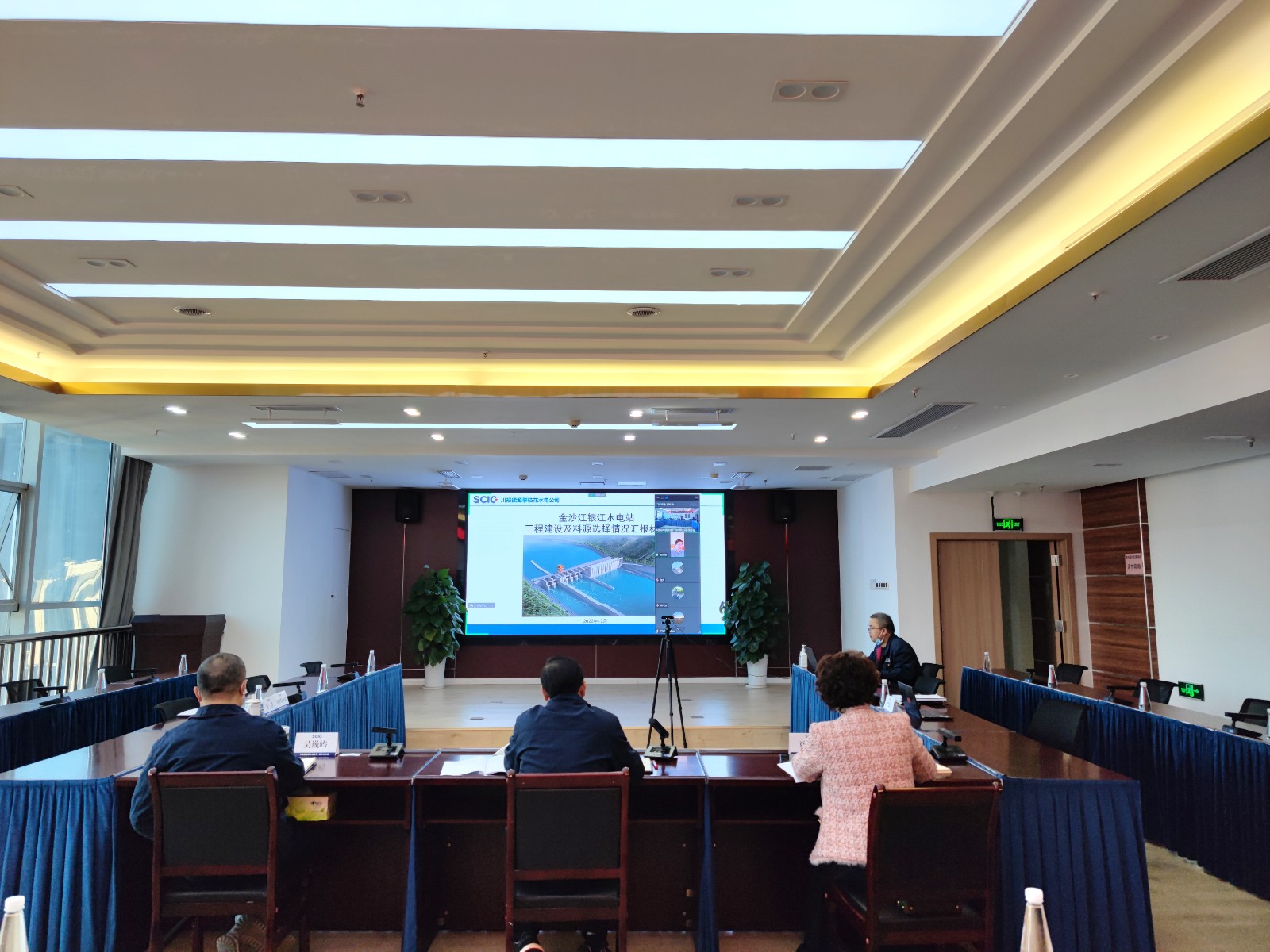

2022年12月16日至17日,受新冠疫情影響,水電水利規劃設計總院采用視頻會議和現場會議相結合的方式召開了金沙江銀江水電站混凝土骨料料源變更專題設計報告審查會議,會議由水電水利規劃設計總院副總工常作維主持。攀枝花市發展和改革委員會能源科科長夏雪梅,川投集團經營管理部劉厚榮,川投能源副總經理、攀水電公司黨總支書記、董事長徐孝剛,川投能源項目投資部副經理向前偉,攀水電公司黨總支副書記、總經理吳巍嶼,長江設計公司銀江項目常務副經理、設總、設代處處長汪慶元,長江設計公司工程建設公司總工李勤軍出席會議。
銀江水電站工程可研階段,混凝土骨料料源采用攀鋼曹子田料場尾礦料;一期工程實施階段,導流明渠采用金沙水電站鋼廠溝堆存的剩余大壩開挖料作為混凝土應急骨料;主體工程建設階段,經對攀鋼五道河尾礦料場、龍蟒尾礦料場、撒逛梁子料場、弄弄溝青草灣料場、菁尾料場、老王菁料場、馬頸子料場、西區龍洞料場等料源進行了調研或勘察,初步選定了西區龍洞料場?;炷凉橇狭显醋兏鼘僦卮笤O計變更,2022年12月初,公司組織長江設計公司編制完成了銀江水電站混凝土骨料料源調整變更專題設計報告,并向攀枝花市發改委上報了相關請示文件,并審核后轉報省發改委和省能源局,提請原審查單位水電水利規劃設計總院組織審查。
審查會上,各專家、代表聽取了公司對工程建設進展情況和料源選擇過程以及長江設計公司關于料源變更專題設計報告的匯報。各專家、代表對骨料變更方案的必要性、可行性及投資變化情況等內容進行了詳細討論,公司和各參建單位對專題設計報告中存在的問題逐一進行了解答。經各專家、代表最終討論,形成了《銀江水電站混凝土骨料料源調整變更專題設計報告評審報告》,基本同意報告推薦的銀江水電站二、三期工程混凝土骨料料源采取外購龍洞灰?guī)r料場半成品料的方案,待長江設計公司根據評審意見修改完善報告后,進行正式批復。
會議最后,徐孝剛對本次評審會議作總結講話,他指出本次評審會在各位專家的辛勤工作下和參會各方的大力支持下取得了圓滿成功,并對各位專家、政府各級主管部門、上級公司,特別是已經確認感染新冠仍堅守崗位的各位參會人員表示衷心感謝。
水電水利規劃設計總院關宗印、魏芳、王林維等3位專家和高曉梅、代振鋒、鐘偉斌、丁建彤、馮漢斌等5位特邀專家,四川省能源局、攀枝花市東區發改局、攀水電公司、長江設計公司、水電五局項目部、水電七局項目部、成都院試驗檢測中心等單位相關負責人參加會議。
