11月18日19時08分,隨著最后一車石料拋投進戧堤龍口,金沙江銀江水電站成功實現導流明渠截流,銀江大壩張開懷抱,迎接金沙江水歸位,攀枝花人民翹首以盼的“銀江湖”即將變?yōu)楝F(xiàn)實。

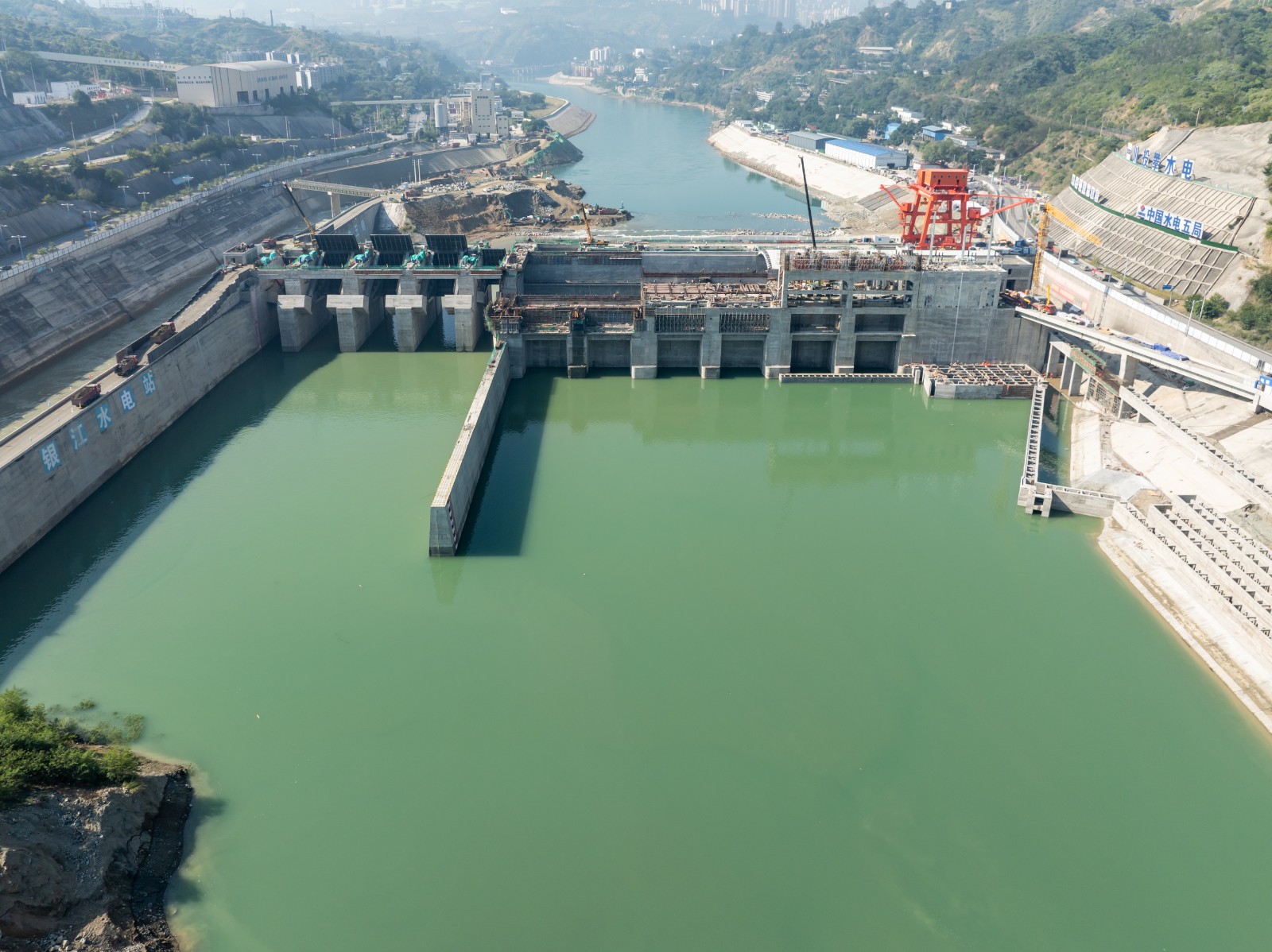

目前正值銀江水電站沖刺首臺機組發電的關鍵時期,經測算,導流明渠截流期間流速超過5米每秒,截流戧堤部位水深達到14米,上游來水在1000立方米每秒以內時,主河床攔沙坎范圍基本不過流,同時下游尾水受雅礱江回水頂托影響,導致溢流壩閘孔在小流量情況下分流效果差,截流難度非常大。
繼銀江水電站進出口充水及溢流壩段分流以來,川投能源攀水電公司組織對大壩、廠房、進出水口邊坡等部位及機電金結設備進行24小時輪流巡查,堅持對混凝土滲漏水情況、閘門擋水情況、大壩廠房滲漏檢修排水系統運行情況進行跟蹤檢查,為導流明渠順利截流打下了堅實基礎;由公司主要領導任指揮長的導流明渠截流指揮部,在截流進占時段全程值守,根據截流進占情況不分晝夜全面指導現場截流工作,對資源投入、特殊截流材料準備、填筑強度等情況進行分析總結,結合現場發現的問題及時提出整改要求,并協調解決現場問題和上游三級水電站、各級調度中心控制下泄流量,盡力減小截流難度,確保施工安全可控。為保證導流明渠順利截流,現場還準備了大體積混凝土四面體、合金網兜、鋼筋石籠、塊石串等特殊截流材料近3000個,在龍洞料場轉運石料近3萬余噸。

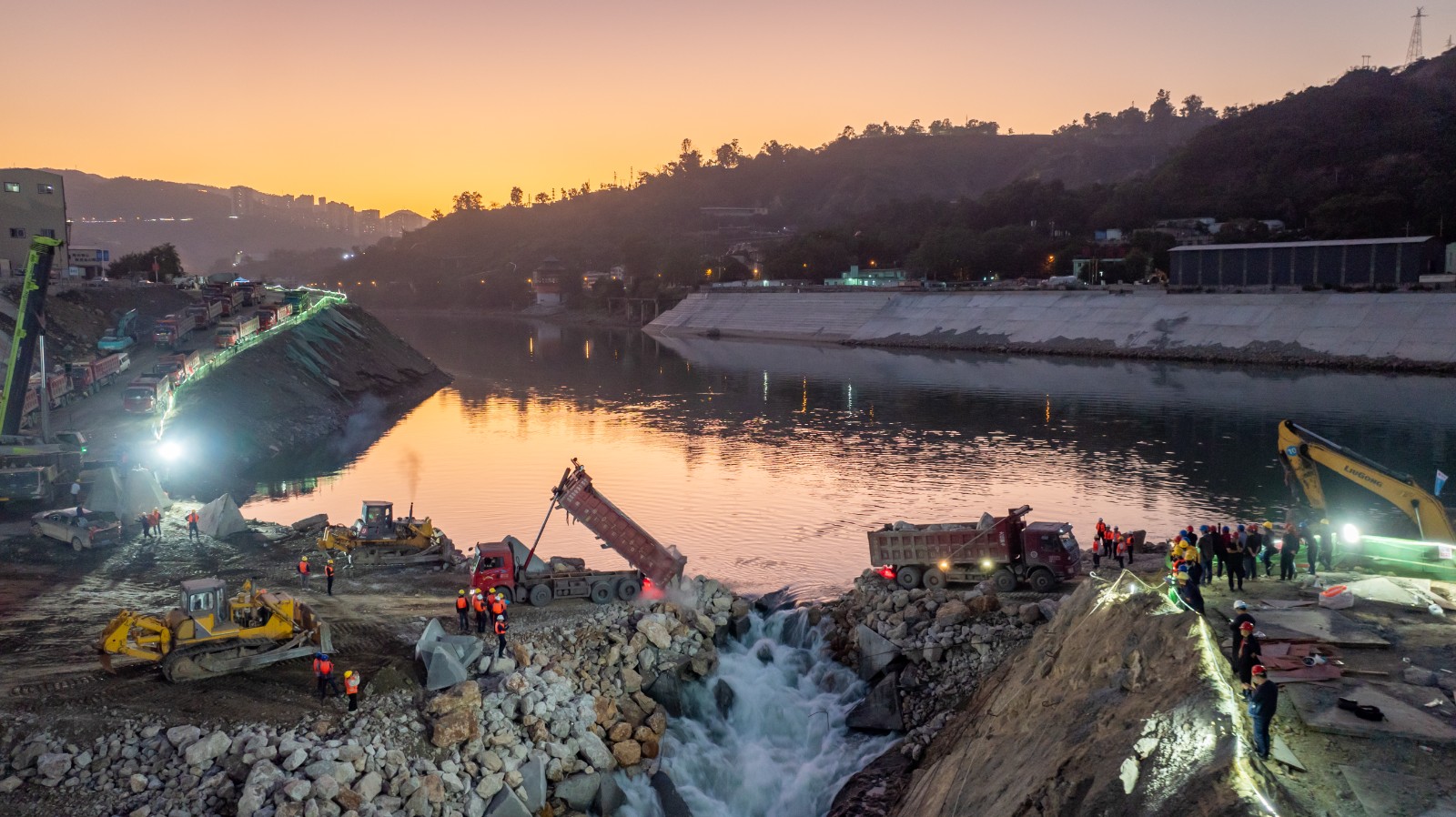

18日中午起,銀江水電站導流明渠開始全面截流進占,百余輛自卸車將石料拋投進戧堤龍口,導流明渠過流通道緩緩關閉,金沙江水全部從溢流壩段流向下游,成功實現了導流明渠截流合龍,打贏了銀江水電站蓄水發電階段“五大戰役”中具有里程碑意義的第二戰,向著首臺機組發電目標又邁進了重要一步。
下一階段,川投能源攀水電公司將繼續深入貫徹落實黨的二十屆三中全會精神和省委十二屆六次全會精神,錨定目標不放松,堅定信心再發力,緊盯關鍵加油干,確保按期實現工程蓄水及首臺機組投產發電目標,持續跑出銀江“加速度”、拼出“新業績”,奮力完成全年各項目標任務,為譜寫中國式現代化四川新篇章貢獻銀江力量!
