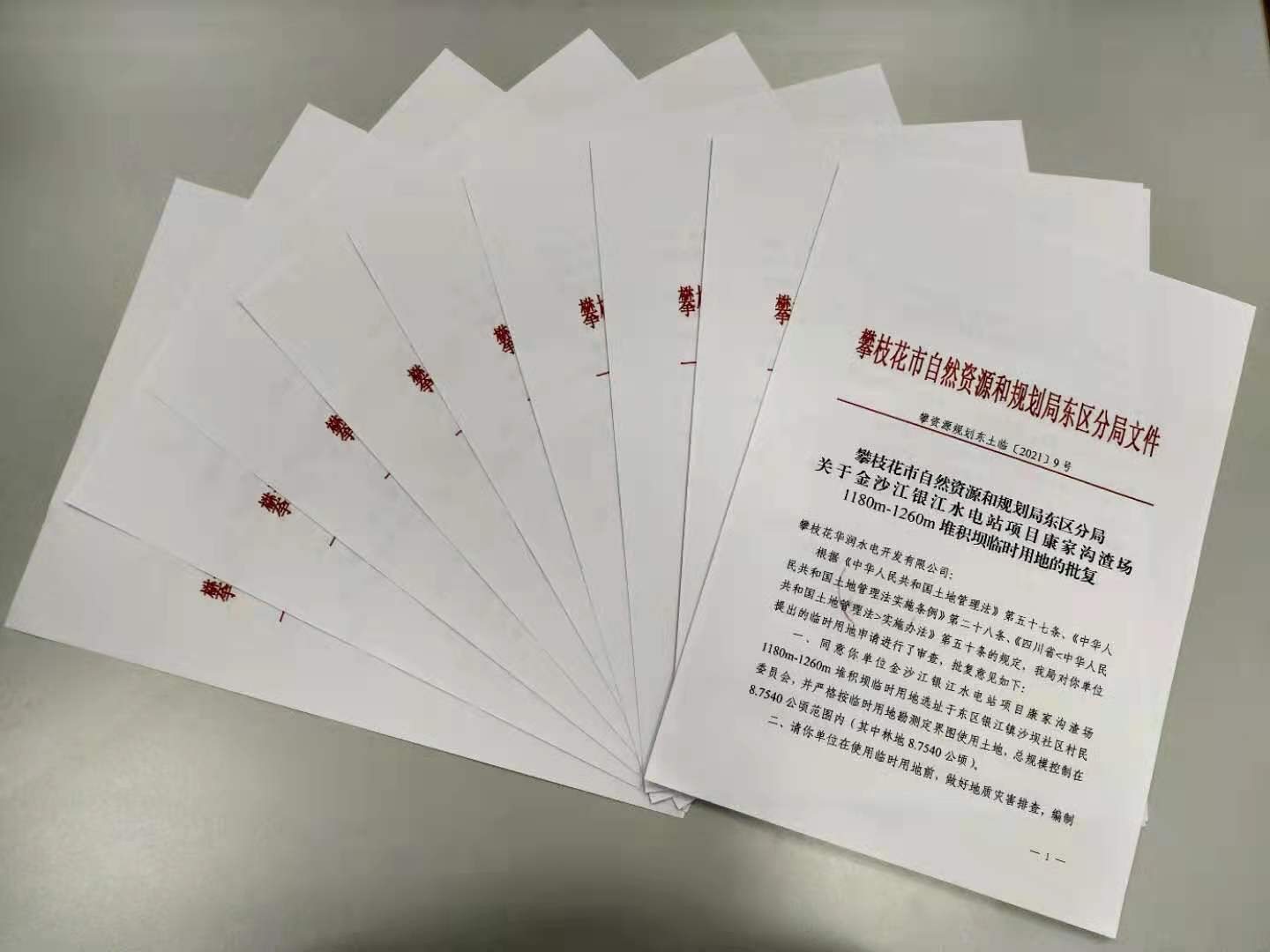

近日,川投能源攀水電公司銀江水電站項目臨時用地手續,獲得攀枝花市自然資源和規劃局東區分局批復,同意按照有關規定提供97.3881公頃土地作為銀江水電站臨時用地。至此,銀江水電站使用林地及建設用地已全部獲得批準。
此次臨時用地報批難度極大,一是臨時用地面積大,縣級土地管理部門審批權限有限;二是土地管理部門要求按土地復墾方案需全額預付土地復墾保證金;三是土地征收涉及到多個農村集體及相關政府部門,工作協調難度大。
公司克服以上困難,一是協調東區分局按管理權限對臨時用地區域進行劃分,滿足審批要求;二是協調東區政府與土地管理部門,最終取得正式批復文件。
臨時用地批復不僅是電站項目臨時使用土地的合法證明,同時也是2021年截流移民驗收的要件,為截流驗收工作提供有力支撐。下一步公司在臨時用地占用期滿后,將做好用地續簽及土地復墾工作,確保順利完成銀江水電站工程移民安置的各階段驗收工作。
